Терраса на эксплуатируемой кровле: устройство и стоимость
Терраса на эксплуатируемой кровле: устройство и стоимость. Практические рекомендации NimTech по материалам видео, основные узлы, ошибки и ответы на вопросы.
Материал подготовлен по видео NimTech. Параметры крепления, нагрузки и зазоры необходимо сверять с инструкциями производителя и проектом.
Защита гидроизоляции
Опоры нельзя устанавливать так, чтобы повреждалась гидроизоляция. Согласуйте решение с проектировщиком кровли.

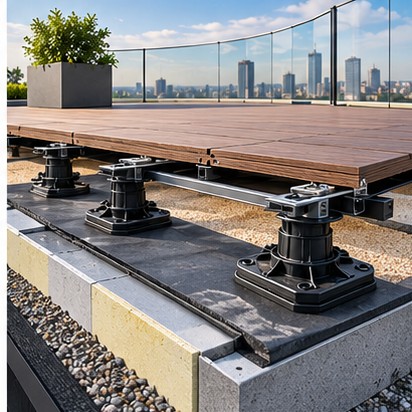

Регулируемые опоры и каркас
Регулируемые опоры позволяют выровнять настил, а каркас распределяет нагрузку. Высоту и количество опор рассчитывают по проекту.

Доска, кляймеры и ступени
В исходном видео показан объект площадью около 135 м² с 44 ступенями. Для лестниц составляют отдельную спецификацию.
Дренаж и ревизионные люки
Водосточные воронки и узлы обслуживания должны оставаться доступными. Нужны ревизионные люки и свободный водоотвод.

Из чего складывается смета
В ролике названа историческая стоимость около 2,3 млн рублей на конец 2025 года. Она не является действующим прайсом; актуальная смета зависит от проекта.
Частые вопросы
Можно ли использовать универсальную схему монтажа?
Нет. Конструкция зависит от основания, профиля материала, нагрузки и требований производителя.
Что нужно для расчёта?
План с размерами, фотографии основания, высотные отметки и требования к эксплуатации.

Какие исходные данные нужны для проекта кровельной террасы
До выбора доски получите сведения о допустимых нагрузках на перекрытие, составе кровельного пирога, расположении воронок и деформационных швов, отметках парапетов и дверных порогов. Также нужно понимать, кому принадлежит право обслуживания гидроизоляции и как будет обеспечен доступ к скрытым узлам.
Типовые ошибки устройства террасы на кровле
| Ошибка | Последствие | Решение |
|---|---|---|
| Опоры без проверки защитного слоя | Риск повреждения гидроизоляции | Согласовать совместимые подкладки и опоры |
| Перекрытые воронки | Застой воды | Предусмотреть ревизионные люки |
| Неучтённая масса каркаса | Превышение расчётной нагрузки | Проверить проектную нагрузку |
| Нет доступа к коммуникациям | Дорогой демонтаж при ремонте | Съёмные секции настила |
Монтаж регулируемых опор непосредственно на кровлю возможен только в составе согласованного проектного решения. Конструкцию нельзя крепить через гидроизоляцию без отдельного технического обоснования и согласования.
Что включить в техническое задание подрядчику
Приложите план кровли с размерами, разрез пирога, схему уклонов и водостока, требуемую высоту чистого пола, предполагаемую нагрузку от мебели и оборудования, требования к ограждениям и список зон, которые должны оставаться доступными для обслуживания.
